Rollencenter Instandhaltung - Arbeiter: Technische Erläuterung

  • Aktualisiert

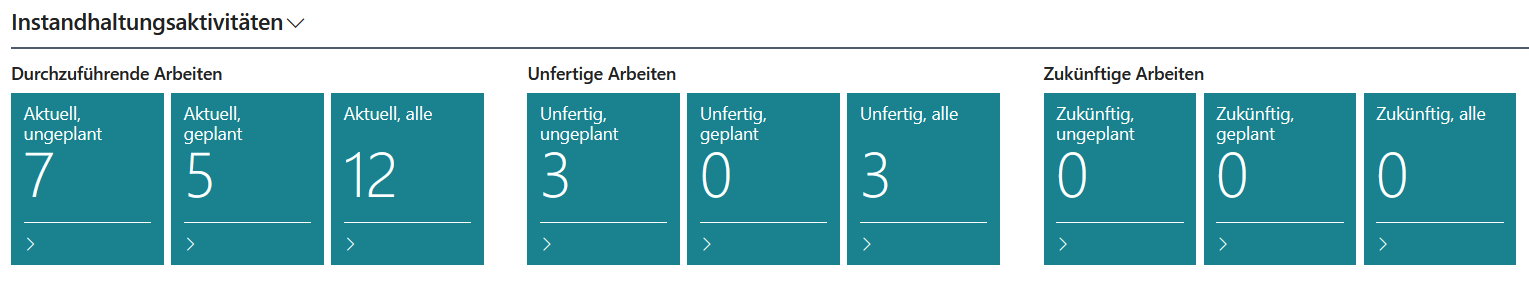

Das Rollencenter Instandhaltung – Arbeiter bietet verschiedene Stapel, die ausschließlich Arbeitsaufträge zählen. Über die Rollencentereinrichtung lassen sich Filter individuell hinterlegen. Dieser Artikel beschreibt, welche Filter je Bereich und Stapel angewendet werden, wie der Zeitraum berechnet wird und wie die Auftragsampel funktioniert.

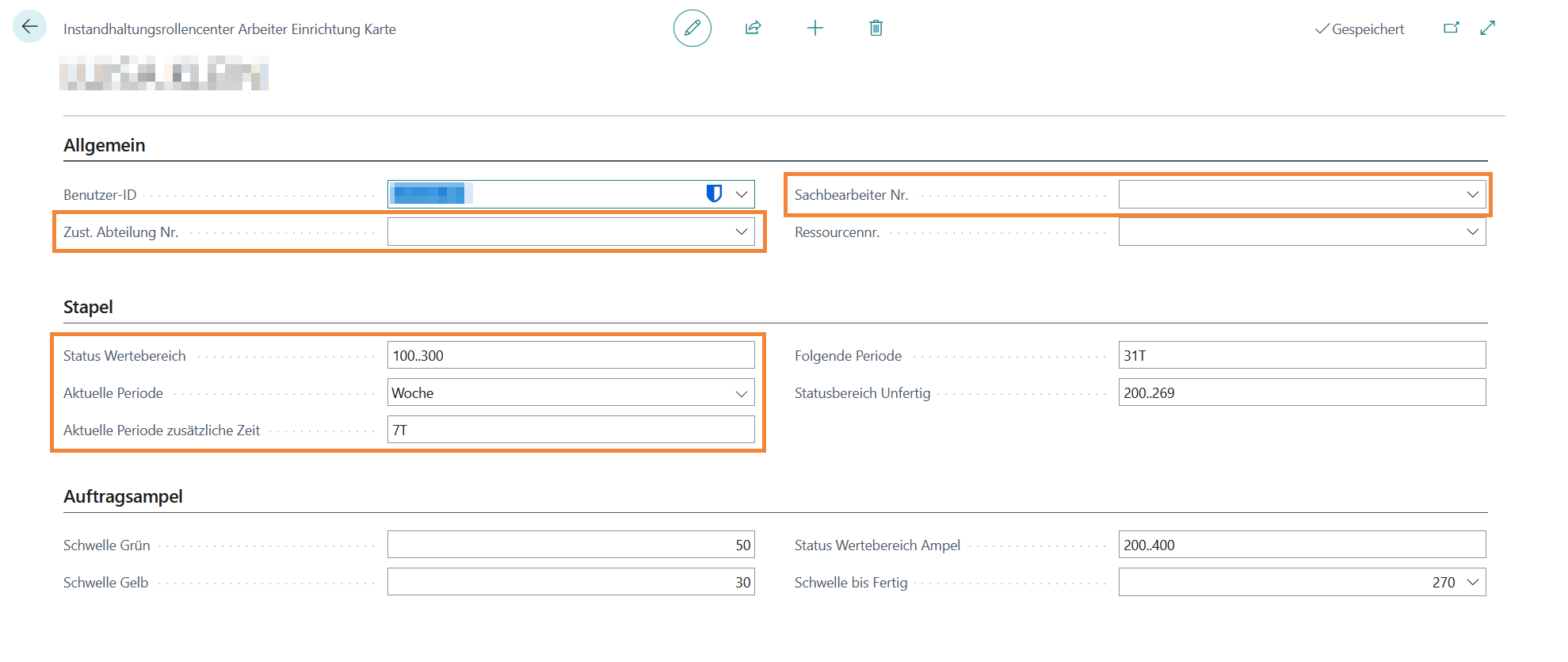

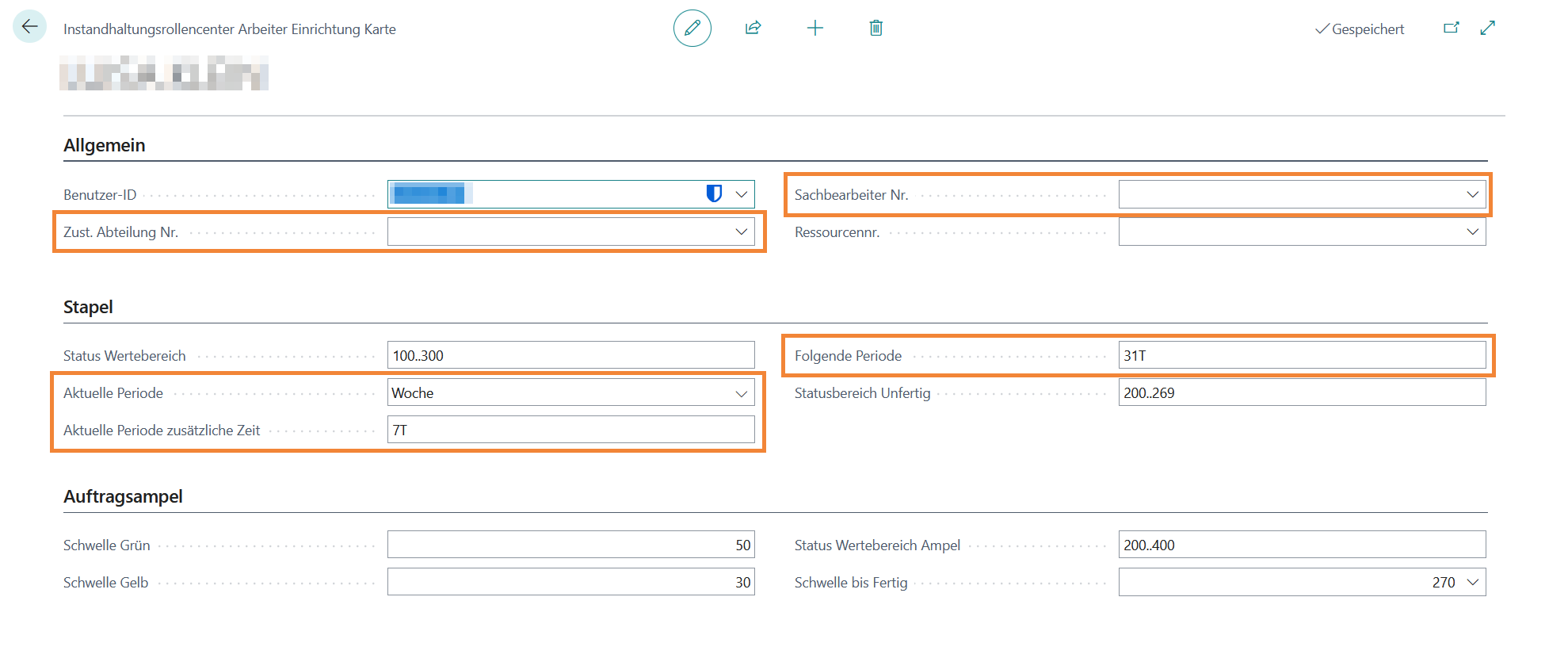

Einrichtung des Rollencenters Instandhaltung – Arbeiter

Bereich: Durchzuführende Arbeiten

Die Unterscheidung zwischen Ungeplant und Geplant erfolgt anhand des Feldes Geplant. Dieser Filter ist fest hinterlegt.

Zeitraumberechnung

In allen drei Stapeln wird auf das Ausführungsdatum gefiltert. Der Filter wird anhand der Felder Aktuelle Periode und Aktuelle Periode zusätzliche Zeit aufbereitet. Die Berechnung erfolgt immer auf Basis des Arbeitsdatums. Es wird kein Startdatum ermittelt, sondern ausschließlich ein Enddatum.

Einstellung Tag:

  • Ohne Aktuelle Periode zusätzliche Zeit: Filter bis heute (Arbeitsdatum) 23:59 Uhr – z.B. <= 21.01.2025 23:59
  • Mit Einstellung 3T: Arbeitsdatum plus 3 Tage – z.B. <= 24.01.2025 23:59

Einstellung Woche:

  • Ohne Aktuelle Periode zusätzliche Zeit: Ende der aktuellen Woche – z.B. <= 26.01.2025 23:59 (Sonntag)
  • Mit Einstellung 3T: Ende der aktuellen Woche plus 3 Tage – z.B. <= 29.01.2025 23:59

Einstellung Monat:

  • Ohne Aktuelle Periode zusätzliche Zeit: Ende des aktuellen Monats – z.B. <= 31.01.2025 23:59
  • Mit Einstellung 3T: Ende des aktuellen Monats plus 3 Tage – z.B. <= 03.02.2025 23:59

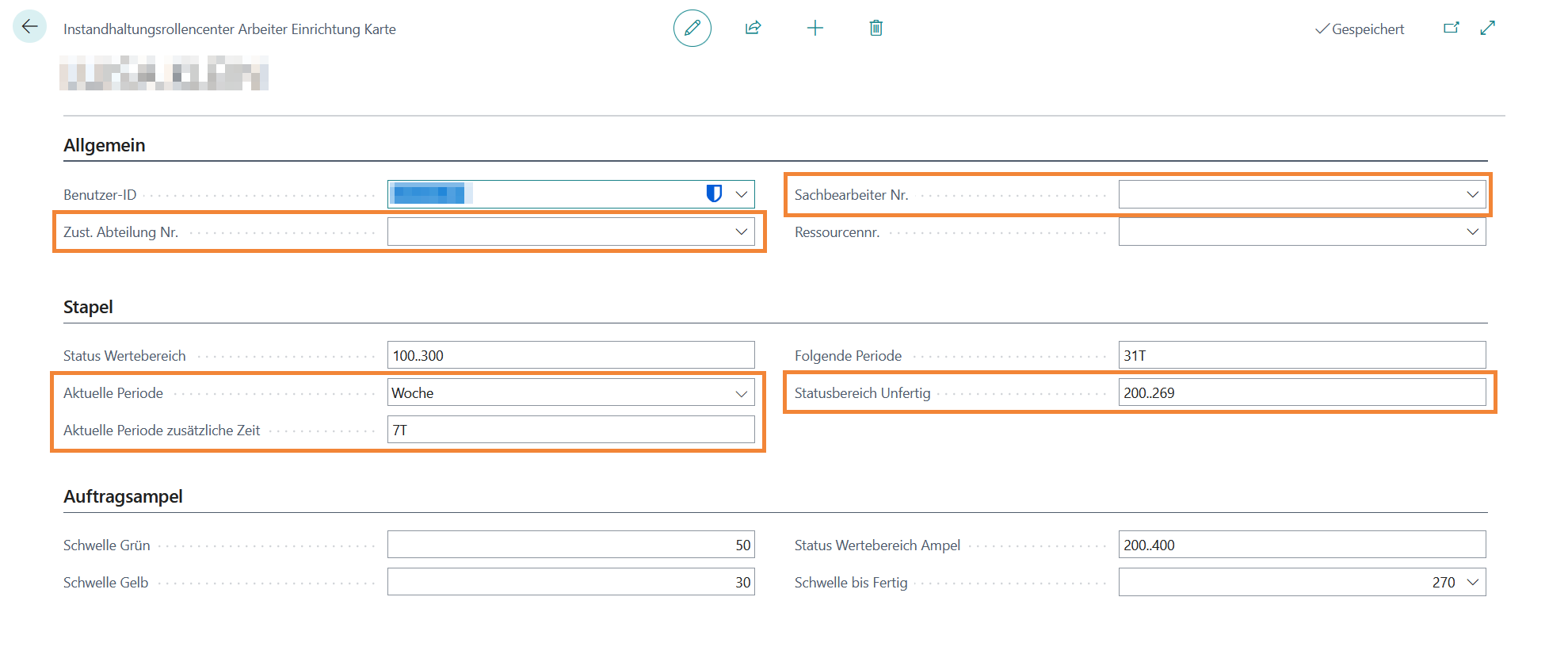

Bereich: Unfertige Arbeiten

Folgende Felder werden zur Berechnung herangezogen:

Der Zeitraum wird identisch zum ersten Bereich ermittelt. Zusätzlich gelten folgende feste Filter:

  • Gesperrte Aufträge werden nicht berücksichtigt.
  • Daueraufträge werden nicht berücksichtigt.
Der Filter Statusbereich Unfertig sollte überprüft und ggf. korrigiert werden – empfohlener Wert: 200..299 (ab Ausführung bis direkt vor Fertig).

Bereich: Zukünftige Arbeiten

Folgende Felder werden zur Berechnung herangezogen:

Die Filterung erfolgt grundsätzlich analog zum ersten Bereich. Für das Ausführungsdatum wird zusätzlich die zukünftige Periode berücksichtigt, sodass ein Zeitraum mit Start- und Enddatum entsteht.

Das Startdatum wird wie im zweiten Bereich berechnet. Das Enddatum ergibt sich aus der zukünftigen Periode.

Beispiel (Einstellung: Monat, zukünftige Periode: 31 Tage):

  • Arbeitsdatum → letzter Tag des Monats → plus 1 Tag = Startdatum: 01.02.2025 00:00
  • Startdatum plus 31 Tage = Enddatum: 03.03.2025 23:59
  • Ergebnis: 01.02.2025 00:00 .. 03.03.2025 23:59

Kalenderauswahl

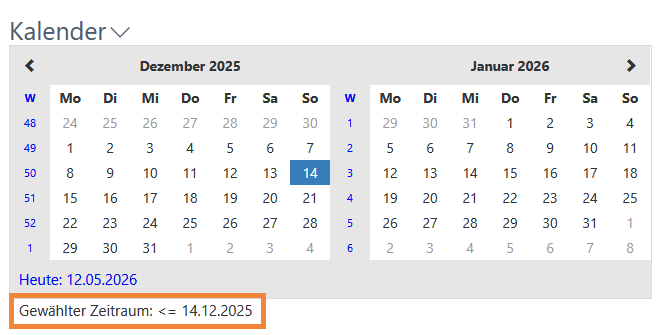

Über den Kalender im Rollencenter kann ein beliebiger Zeitraum ausgewählt werden. Alle Stapel werden daraufhin auf Basis dieser Auswahl neu berechnet. Beim Start des Rollencenters wird der aktuell berechnete Zeitraum angezeigt.

Beispiel: Markiert man die Woche vom 27.01.2025 bis 31.01.2025, gilt folgender Filter: 27.01.2025 00:00 .. 31.01.2025 23:59.

Sobald ein Stapel geöffnet und das Rollencenter wieder aufgerufen wird, ist der Kalenderfilter automatisch zurückgesetzt – auch wenn im Kalender noch ein Bereich markiert ist. Ein manuelles Zurücksetzen ist über die Schaltfläche Zurücksetzen im Kalender möglich.

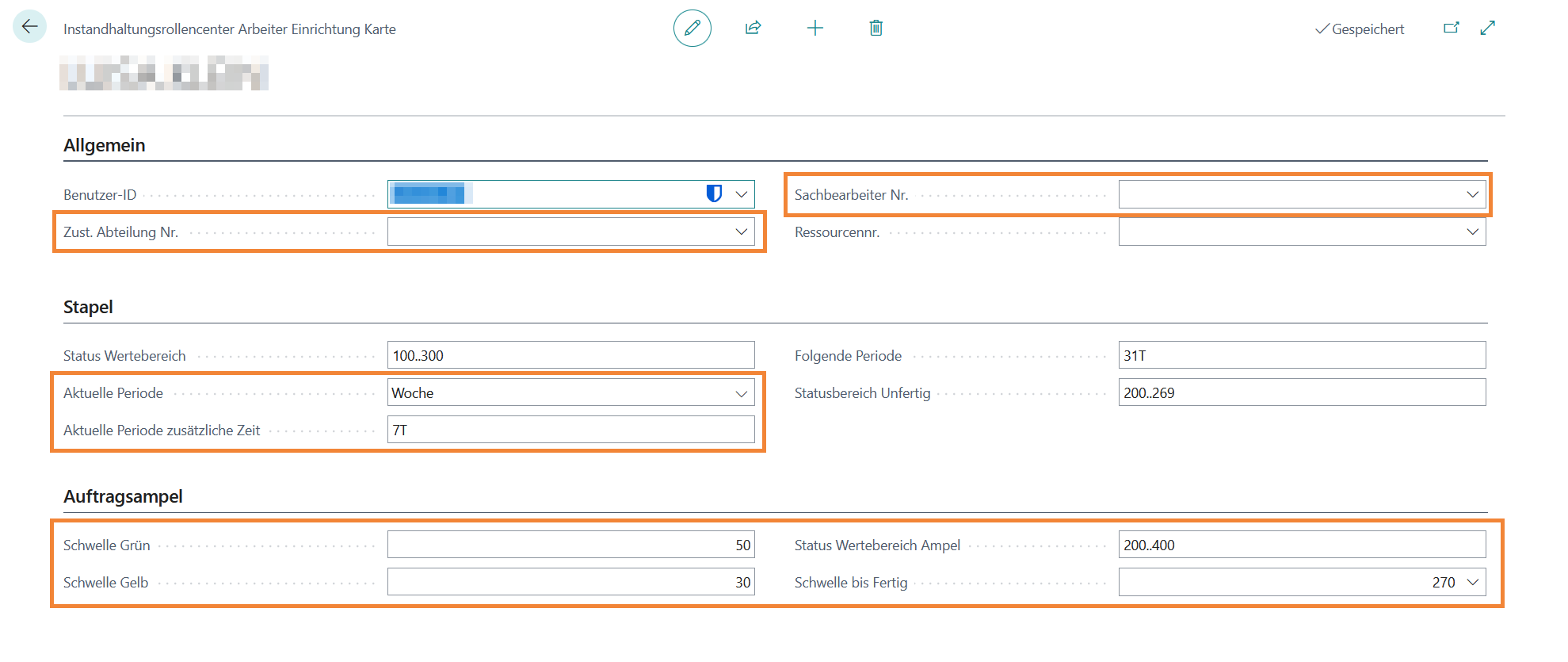

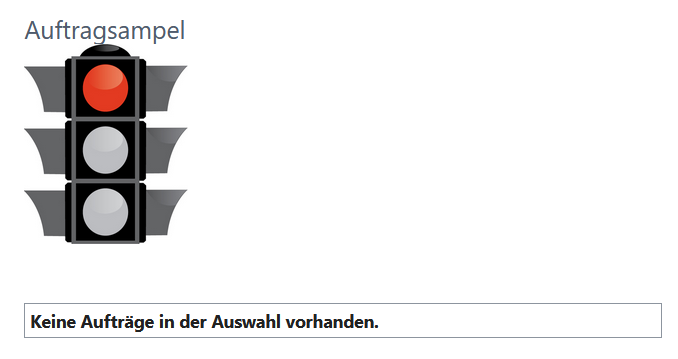

Auftragsampel

Folgende Felder werden bei der Berechnung der Auftragsampel berücksichtigt:

Es können zwei Schwellwerte in Prozent hinterlegt werden. Auf Basis dieser Werte wird die Ampelfarbe ermittelt:

  • Ab 50 %: Grün
  • Ab 30 %: Gelb
  • Unter 30 %: Rot

Das Feld Schwelle bis Fertig legt den Auftragsstatus fest, ab dem ein Auftrag als abgeschlossen gilt – Standardwert: 270 (Fertiggemeldet in Mobile). Dies ergibt den Statusfilter 270..400 (Fertiggemeldet bis Abgeschlossen).

Die Berechnung erfolgt in folgenden Schritten:

  1. Alle Arbeitsaufträge innerhalb der aktuellen Periode (siehe Bereich 1) werden gezählt.
  2. Die Arbeitsaufträge innerhalb des Statusfilters (270..400) werden gezählt.
  3. Aus beiden Werten wird der Prozentwert berechnet.
  4. Der Filter Status Wertebereich Ampel wird zusätzlich auf alle Arbeitsaufträge angewendet.
Gesperrte Aufträge werden bei der Berechnung der Auftragsampel nicht berücksichtigt.
